舊房翻新改造流程是怎樣的
網(wǎng)友1817于 2022-06-09發(fā)出提問 瀏覽:4025
官方回答
最佳回答

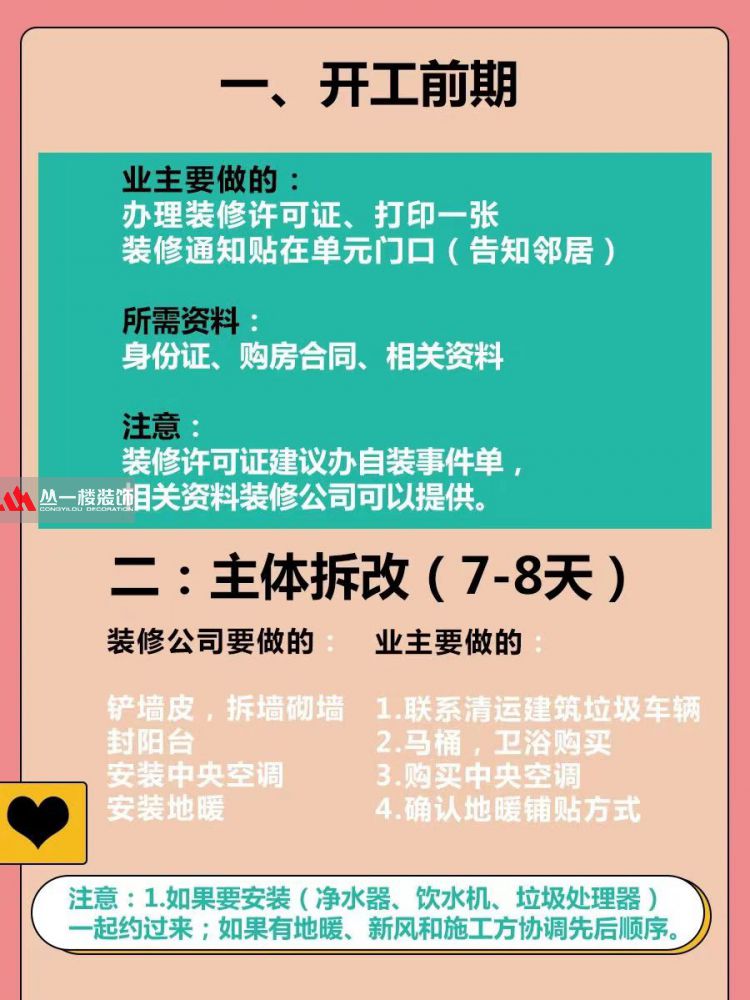

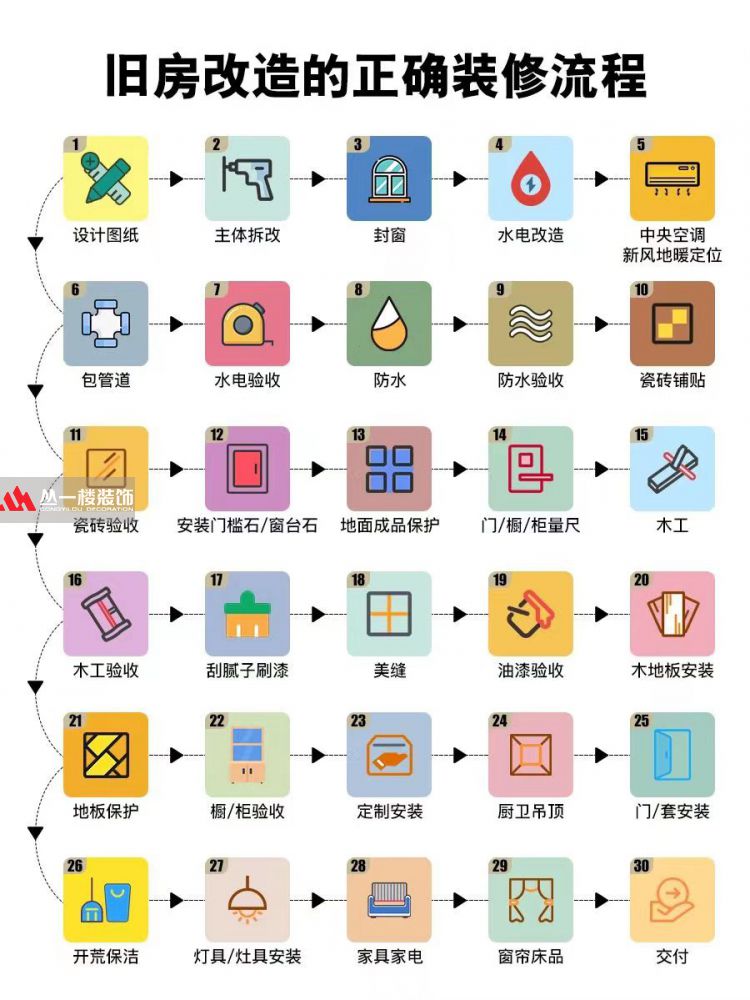

一、開工前期:準備資料和辦理裝修許可證
二、主體拆改: 7-8天,主要做舊房的拆除工作

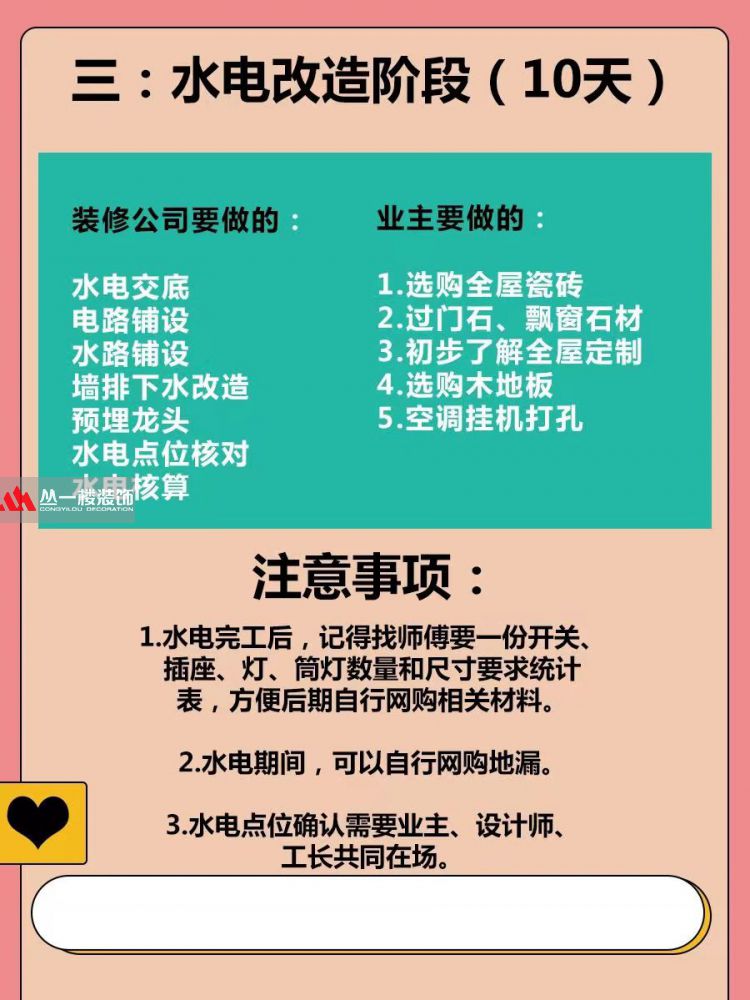

三、水電改造: 10天,做電路和水管的改造,舊房裝修如果房齡比較大,水電改造是不能省的

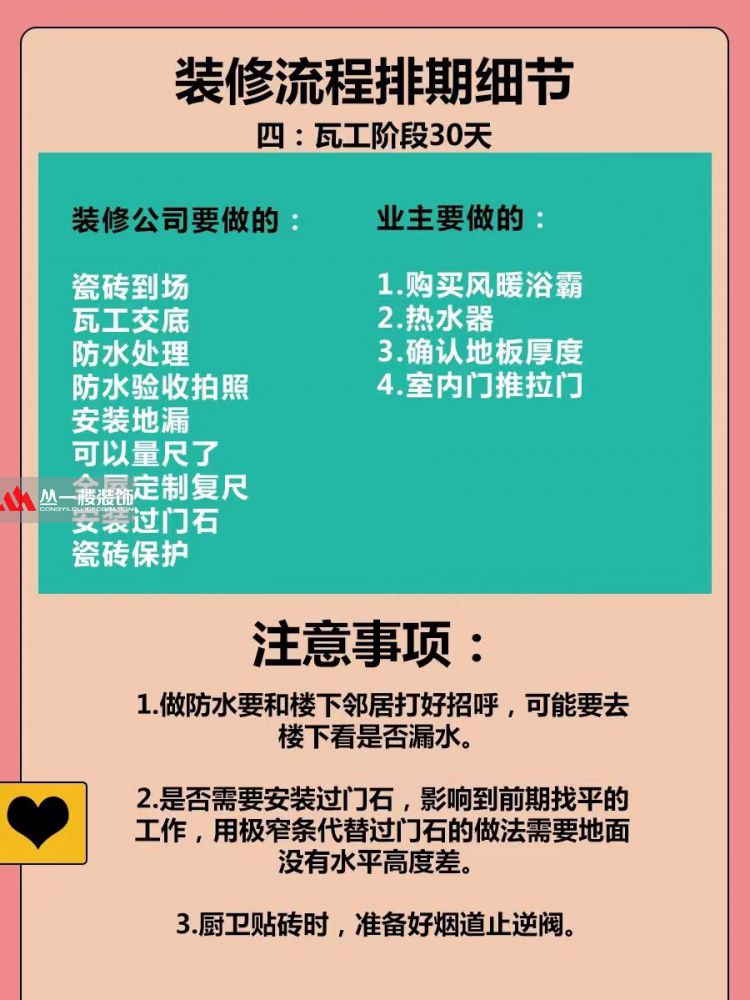

四、瓦工階段: 30天,貼磚師傅的手藝直接影響細節(jié),會影響整個空間的質感

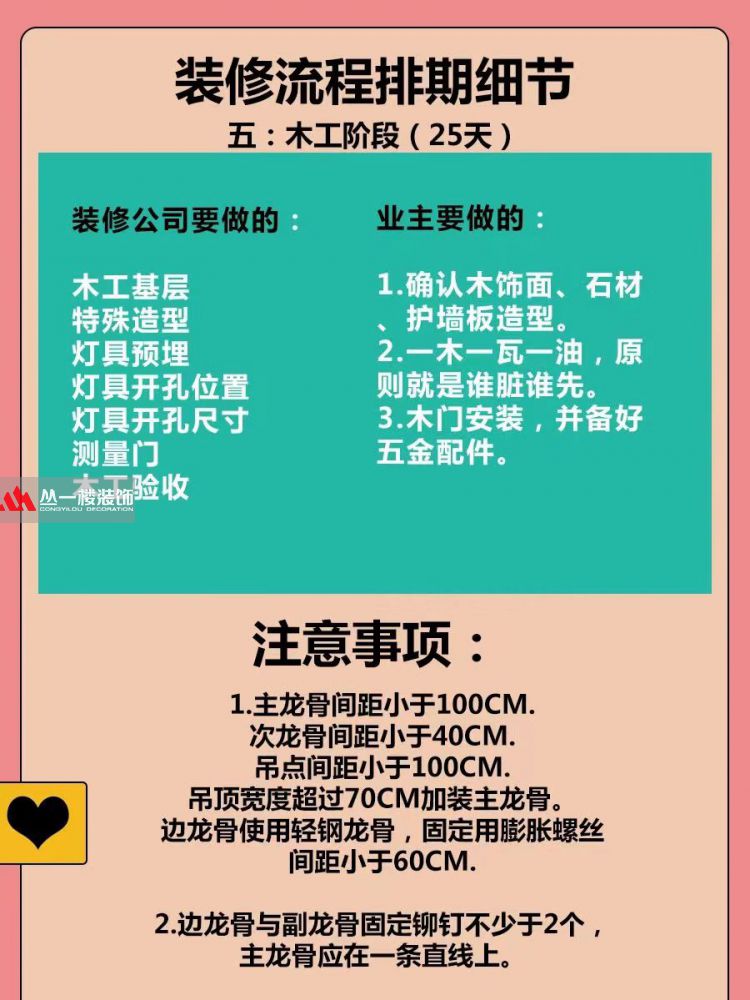

五:木工階段:大概需要25天,主要做木作基層的施工,特殊造型

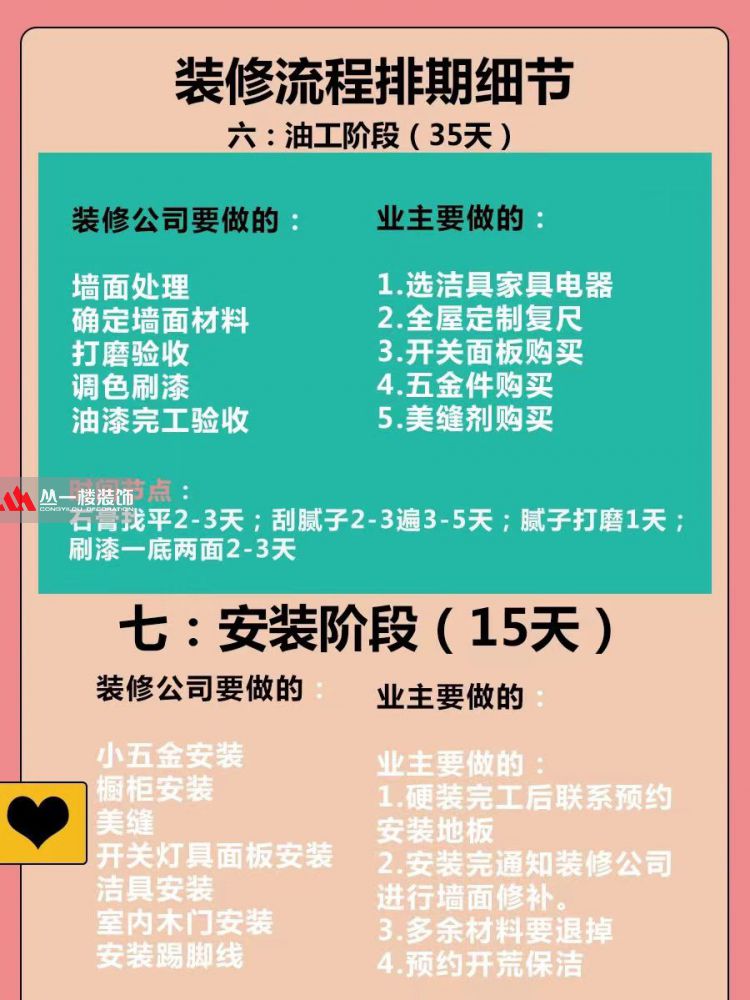

六:油工階段:大概需要35天,主要進行墻面的找平和乳膠漆涂刷
七、安裝階段:大概需要15天,主要進行櫥柜、潔具、馬桶之類家具的安裝
還不知道舊房裝修翻新怎么做的,趕緊收藏
#南昌舊房翻新##墻面翻新#裝修#舊房改造#裝修流程#
